外牆、屋頂防水施工第25日(完工日)。

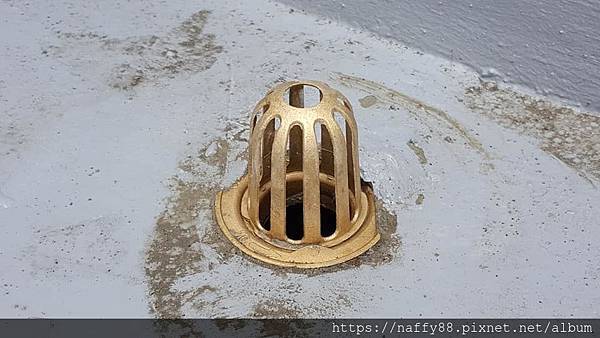

可以符合老爸所設計的排水孔的尺寸的落水頭終於送達,
雖然昨日早晨下著雨,
師傅們還是前來安裝,
順便再做最後的檢查、修飾,
即完工。naffy 發表在 痞客邦 留言(1) 人氣(52)

外牆、屋頂防水施工第二十四日。
防水工程至今日算是告一個段落,
就只差裝個落水頭。naffy 發表在 痞客邦 留言(0) 人氣(30)

外牆、屋頂防水施工第二十三日。

今日進行地面的地坪漆塗抹,
可以讓水泥樓板多一層保護膜,
少了粉塵、清掃也方便,
多了止滑功能,
少了下雨天不慎滑倒的風險,
當然也多了美觀。
naffy 發表在 痞客邦 留言(0) 人氣(1)
外牆、屋頂防水施工第二十二日。
今日進行女兒牆部分的防水施工。一早師傅們就將女兒牆上舊有的防水塗料有破損的地方都拆除,
然後底漆跟防水漆依序塗抹,
進行至此也代表著此次工程即將告一段落。naffy 發表在 痞客邦 留言(0) 人氣(136)
外牆、屋頂防水施工第二十一日之下半場。
整個防水工程做至今日大約已完成85%,
師傅們下午開始收拾現場的工具及廢棄物,
淨空場地才能讓剩餘的15%進行地更順利。
看看影片中,
師傅們很認真地很仔細地在做清掃工作,
雖然未來幾天仍有施工,
但是師傅很細心地掃著屋內各個角落的粉塵。
戶外部分看到師傅最後竟是用手上那隻毛刷在掃地,
這……也太仔細了吧。
拿掃把寫大字般,
意思意思清掃一下的工班我是看了不少,(包含日本),
這麼仔~細~清掃的工班,
還是第一次看見。
甘拜下風。
naffy 發表在 痞客邦 留言(0) 人氣(8)
外牆、屋頂防水施工第二十一日之上半場。
原本置放水塔的地面樓板,
防水施工已完成,

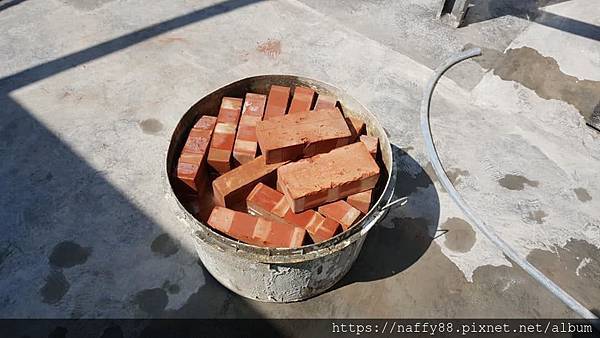

可以製作水塔置放專用墩腳了。阿瑋師傅沒教我的話還不知道,
原來紅磚塊太乾是不利於施作的。
所以施作之前先讓紅磚塊泡個澡,
這樣水泥塗抹上去才能黏的密實。naffy 發表在 痞客邦 留言(0) 人氣(26)
外牆、屋頂防水施作第二十日。
一早師傅們集結,
拌泥漿、泥作部分的施作、清除環境,
直到下午兩點作業告一個段落。
難得週六日可以休息不施工,
就請師傅好好休息,
回家陪陪家人吧!
naffy 發表在 痞客邦 留言(0) 人氣(3)

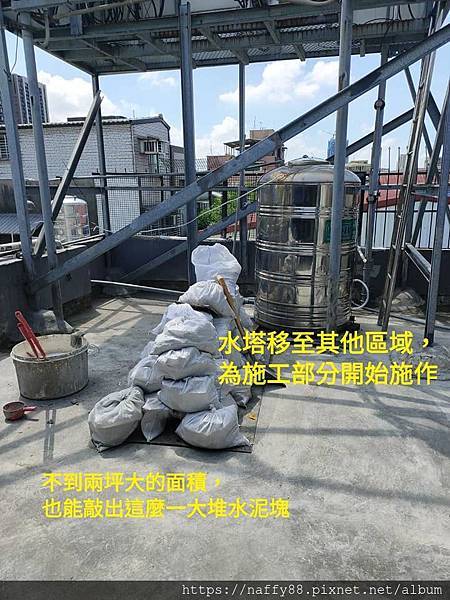

外牆、屋頂防水施工第十九日。
雖然去參觀師傅們的新辦公室,
雖然師傅們輪流地接待我,
但是工程還是持續進行,
毫無怠慢。因為有生活用水之疑慮,
當初工程計畫就將水塔地下的樓板列為倒數第二施作。naffy 發表在 痞客邦 留言(0) 人氣(2)

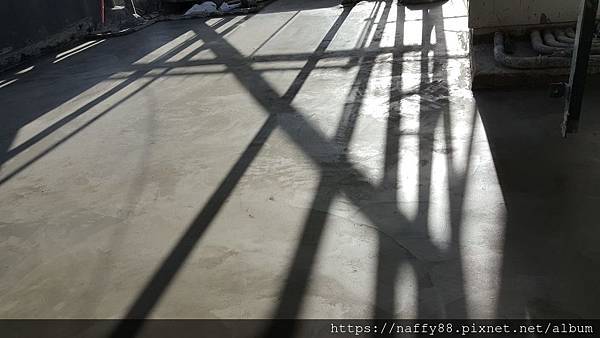

外牆、屋頂防水施工第十八日。

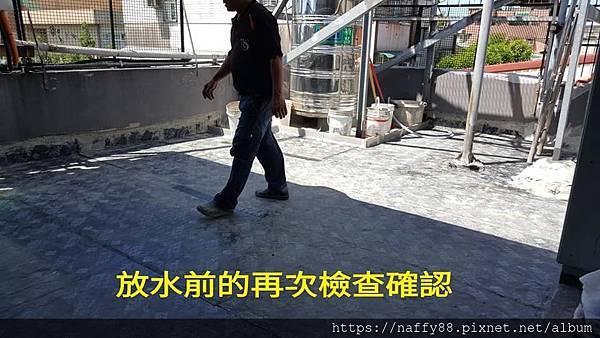

經過頂樓樓板積水的兩天一夜測試,
沒有任何的漏水現象發生,
今日師傅們一早七點半抵達,
立即開始進行防水捲材上面水泥粉漿的鋪設。雖然只是小小15坪的露台,
也是要十桶以上的水泥粉漿,
加上要做好洩水傾斜度、細面處理,
一日的施作時間實在有點趕。naffy 發表在 痞客邦 留言(0) 人氣(10)
外牆、屋頂防水施工第十七日。
貼完防水捲材經過了一夜,
與樓板的接著面應該緊貼黏實,
今日進入積水測漏階段。naffy 發表在 痞客邦 留言(0) 人氣(23)
